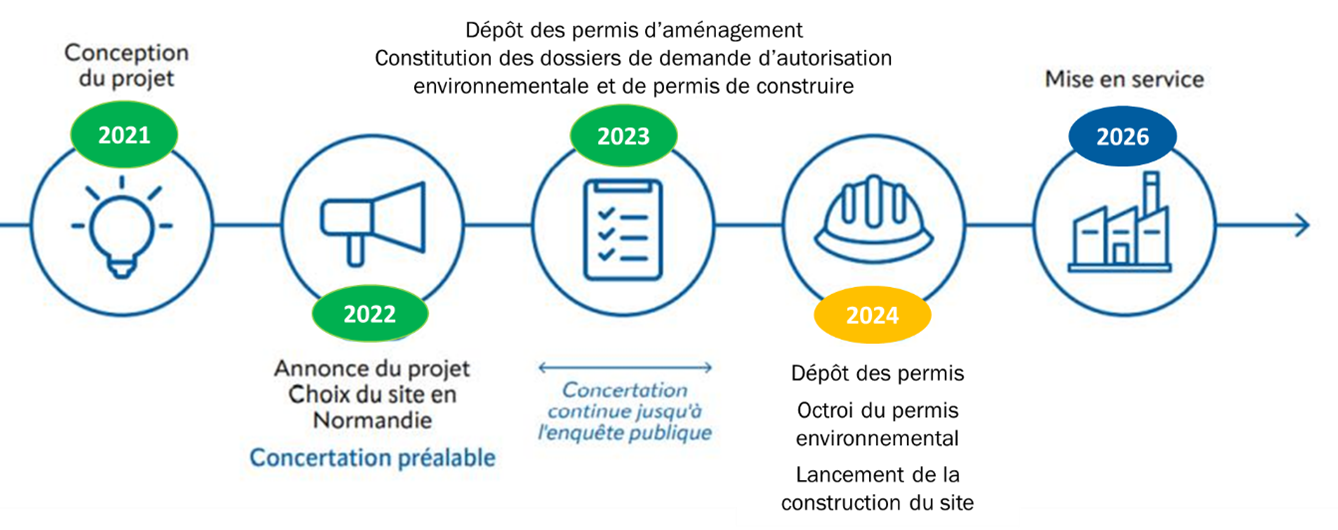

Une mise en service prevue pour 2026

L’usine devrait être mise en service courant 2026. Les autorisations nécessaires à la construction de l'usine devraient être obtenues en 2024, permettant ainsi de lancer le processus de construction en début d’année. Le projet nécessite l'octroi de deux autorisations principales : l'autorisation environnementale et le permis de construire, avec une évaluation environnementale préalable à réaliser.

L'évaluation environnementale du projet a été lancée, avec une étude initiale du site de Port-Jérôme-sur-Seine, datée du 1er janvier 2021. Cette dernière a identifié certaines zones environnementales sensibles sur la parcelle considérée par Eastman. En mars 2022, Eastman a donc initié une nouvelle étude environnementale portant spécifiquement sur les zones humides ou marécageuses de la parcelle.

Eastman a par ailleurs commencé les études d'ingénierie en mai 2022, qui sont maintenant terminées. De premières investigations et prélèvements (carottages) sur le sol ont eu lieu entre juin et octobre 2023. Elles ont permis de déterminer la composition du sol en vue du futur chantier et ont confirmé l’absence de vestiges archéologiques.

Afin de respecter le délai de début 2024 pour le lancement des travaux de construction et permettre la fin des travaux du site en 2026, le dossier de demande d'autorisation environnementale a été déposé auprès des autorités compétentes le 31 juillet 2023.

L’enquête publique devrait avoir lieu en novembre 2023.
